工事現場紹介  令和6年度 青島口地下横断歩道その2工事

富山県入善町国道8号線の4車線化工事に伴った地下横断歩道築造工事

  • 工事説明
    国道8号線4車線化に伴い地下横断歩道を新たに築造する工事です。

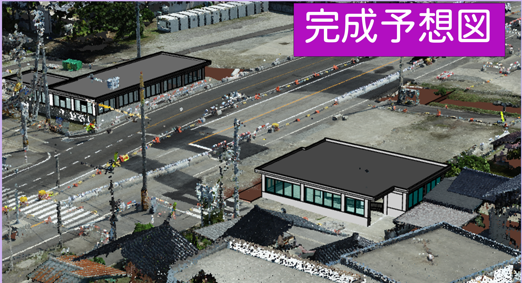

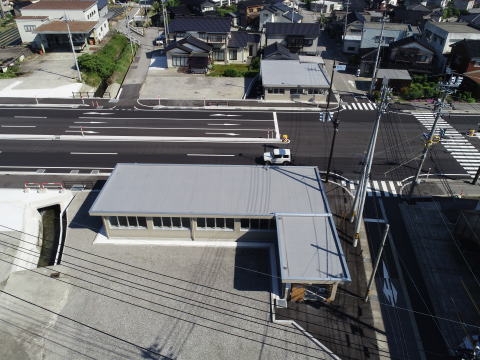

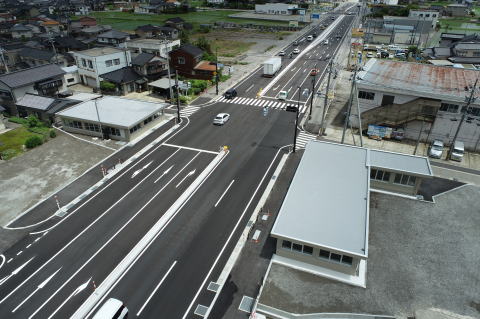

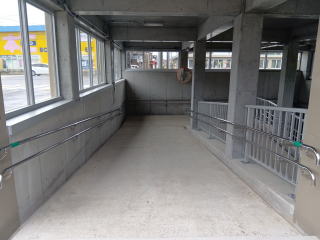

  • 完成イメージ

     国道8号入善町青島交差点を横断する地下道を作っています。
  • 工事概要
     本工事は国道8号線の上り線側(富山方向から新潟方向)に地下道の下部(U型擁壁)を設け、上屋部分の施工を行います。また、下り線側(新潟方向から富山方向)にも上屋を築造します。
    この他にも近接する青島用水の延伸施工(4車線化による道路拡幅に伴い)を行っています。
  • 施工ステップ1

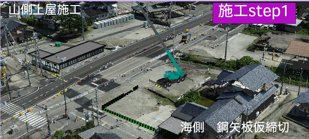

     山側(下り線側)では上屋部分の築造工事を行います。海側(上り線側)ではU型擁壁の掘削作業が安全に行えるように鋼矢板による土留め仮締切工事を実施します。鋼矢板打ち込み状況
  • 施工ステップ2

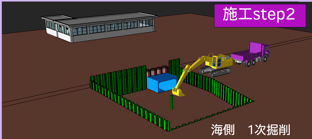

     海側(上り線側)の土留め仮締切工事が完了後1次掘削を行います。
  • 施工ステップ3

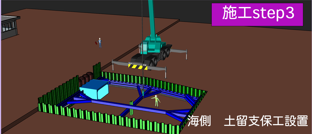

     海側(上り線側)の土留め鋼矢板が掘削により変位しないように土留支保工を設置します。
  • 施工ステップ4

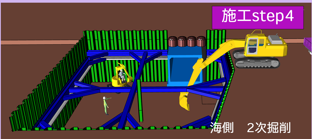

     2次掘削を行い所定の高さまで土砂を床掘します。2次施工状況
  • 施工ステップ5

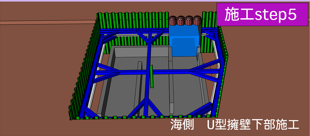

     土留め支保工がぶつからない位置までU型擁壁下部を施工します。
  • 施工ステップ6

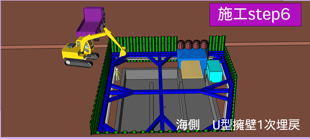

     完成した部分の外側を土砂により埋戻します。(この後土留め支保工を取り外します。土砂で埋戻す事で鋼矢板の変位を抑えます。)
  • 施工ステップ7

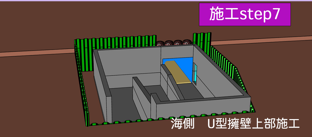

     土留め支保工を取り外してU型擁壁の上部を施工します。(土留め支保工が干渉する為このような施工手順になっています。)
  • 施工ステップ8

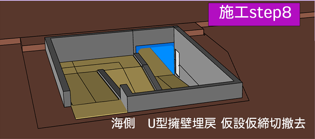

     U型擁壁を埋戻し、土留め仮締切(鋼矢板)を撤去します。U型擁壁の中にスロープを作成し舗装コンクリートで仕上げます。
  • 施工ステップ9

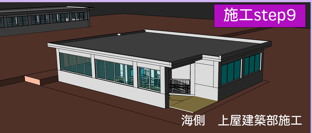

    上屋部分を築造し、安全設備、電力工事を行い完成となります。
